张家港测量项目勘察测绘团队即将凯旋

作者:工程检测 日期:2019-08-13 09:14:50 阅读:0
  张家港某钢铁露天堆场封闭项目总投资近两亿元,总投影面积约9.6万平方米。建筑层数一层,建筑最高高度40米,设计年限50年,耐火等级二级,抗震设防类别丙类,抗震设防烈度六度。建筑结构形式为钢网架结构,钢结构防腐防火涂层,屋面防火涂料选为超薄型水性防火涂料。厂房检测中心勘察测绘部作为本次张家港测量项目的分包队伍,主要工作就是对相关轴线进行放样及相关高程施测,同时控制好精度,保证各项施工程序的顺利进行。

  项目开始阶段,首先应收集当地控制点资料及相关水准高程资料,然后布设水平控制网及高程控制网。业主方提供了MP15、MP14、BY1、BY2,四个已知点坐标,以及E区A轴南侧一处房角点的高程作为全区高程起算依据。该项目放样区域分为C、D、E、F、G、H六个区,五条南北挡墙走向轴线,六条东西山墙柱轴线,轴线全长合计约2公里,约有一千个点位需要实地放样。

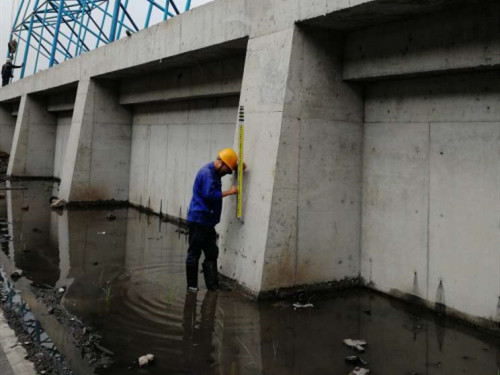

  施工放样过程中难免会遇到各种各样的问题,放样的误差大了,会导致很多其他连锁问题,比如在后来E区南侧管桁架第一品准备拼接过程中,就发现挡墙埋件基础高了56毫米,这个误差从一开始测量的较小误差直到后面施工过程中又将误差扩大,庆幸问题发现的早及时处理好了,否则给后面的工作带来更多麻烦,所以测量工作是一项细致的活,需要认真完成,不可马虎!当发现施工过程出现偏差的时候,及时上报问题,把问题最小化,消灭在摇篮里。

  目前项目整体情况,F、H两个区网架已经滑移近三百米,滑移顺利,暂未发现其他问题,剩余两百米左右也将在近期完成;E区管桁架已经完成拼装六品,剩余十一品也在顺利进行中,G区和D区由于场地较小的原因,需要等其他区完成才可安排下一步工作;C区B轴目前尚未浇筑完成以及C区北侧山墙尚未浇筑,而B轴线是目前放样的重点工作,包括预埋件和短线的放样,标高测量,合计有十一条轴线,约60个点需要放样。根据项目部计划该轴线15到20号左右完成浇筑及拆模,25号前完成该轴线的所有放样工作。

  看着挡墙浇筑起来,网架慢慢升起的时候,勘察测绘团队成员无一不感到自傲。这是一项巨大的工程,我们是这个工程的参与者。张家港测量项目还在进行中,但是胜利的曙光已经在向我们招手!
